4月27日,嘉陽煤礦35千伏變電站新購的智能化應急供電系統設備全部就位,正式邁入調試階段,機電隊有序推進系統建設。

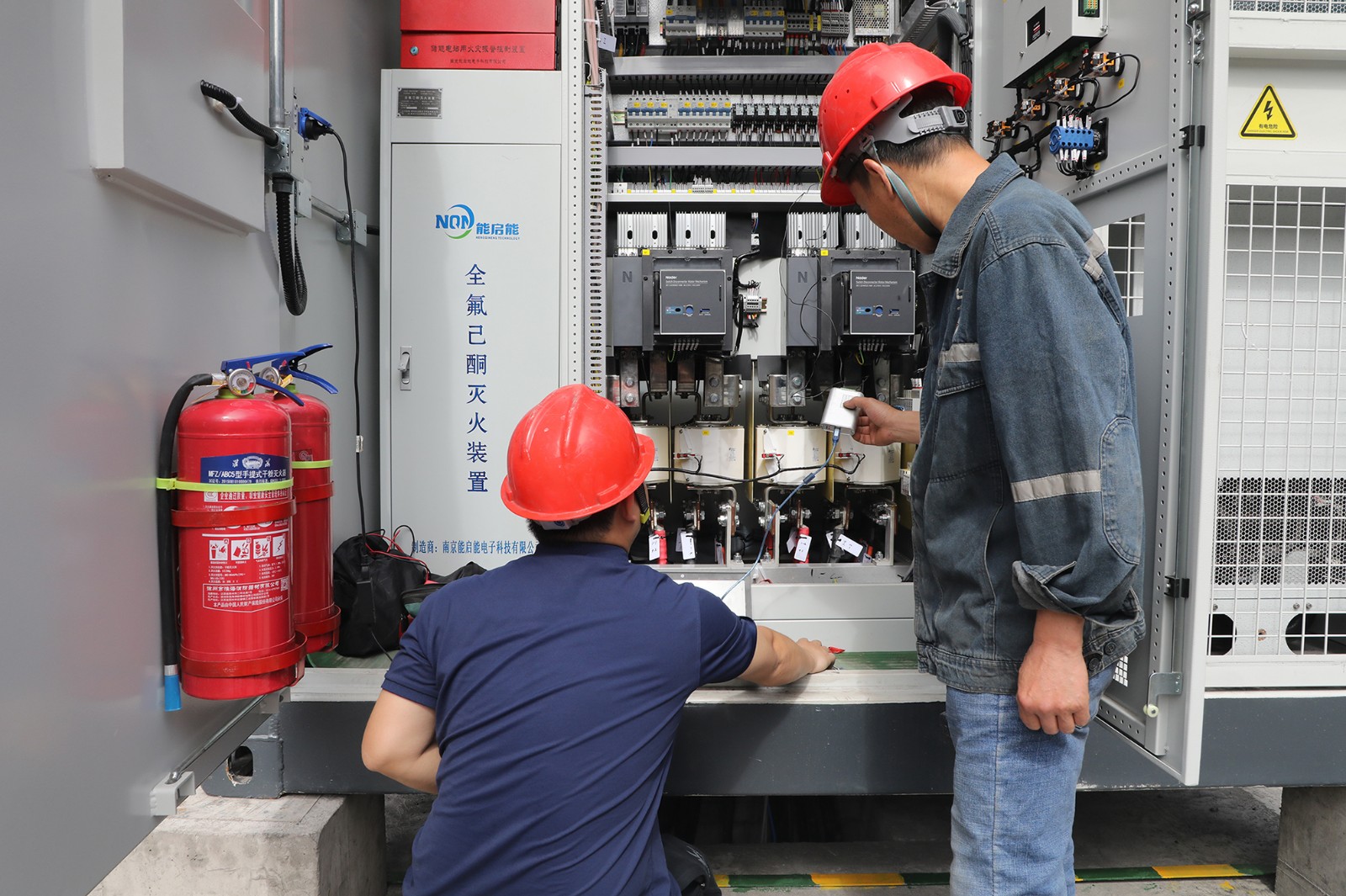

自4月中旬以來,新系統儲能電池艙、儲能逆變器、聯絡開關柜等主要設備運抵后,機電隊迅速完成吊裝,并實現與變電站內原開關柜組的耦合。本周,隨著子系統儲能管理系統控制柜的抵達,綜合調試全面展開。此次調試涵蓋多個方面,電池艙內的液冷、消防、除濕機等輔助系統接受細致檢測;升壓艙進行送電測試;儲能逆變器艙與電池艙之間的通訊也在緊張調試中。

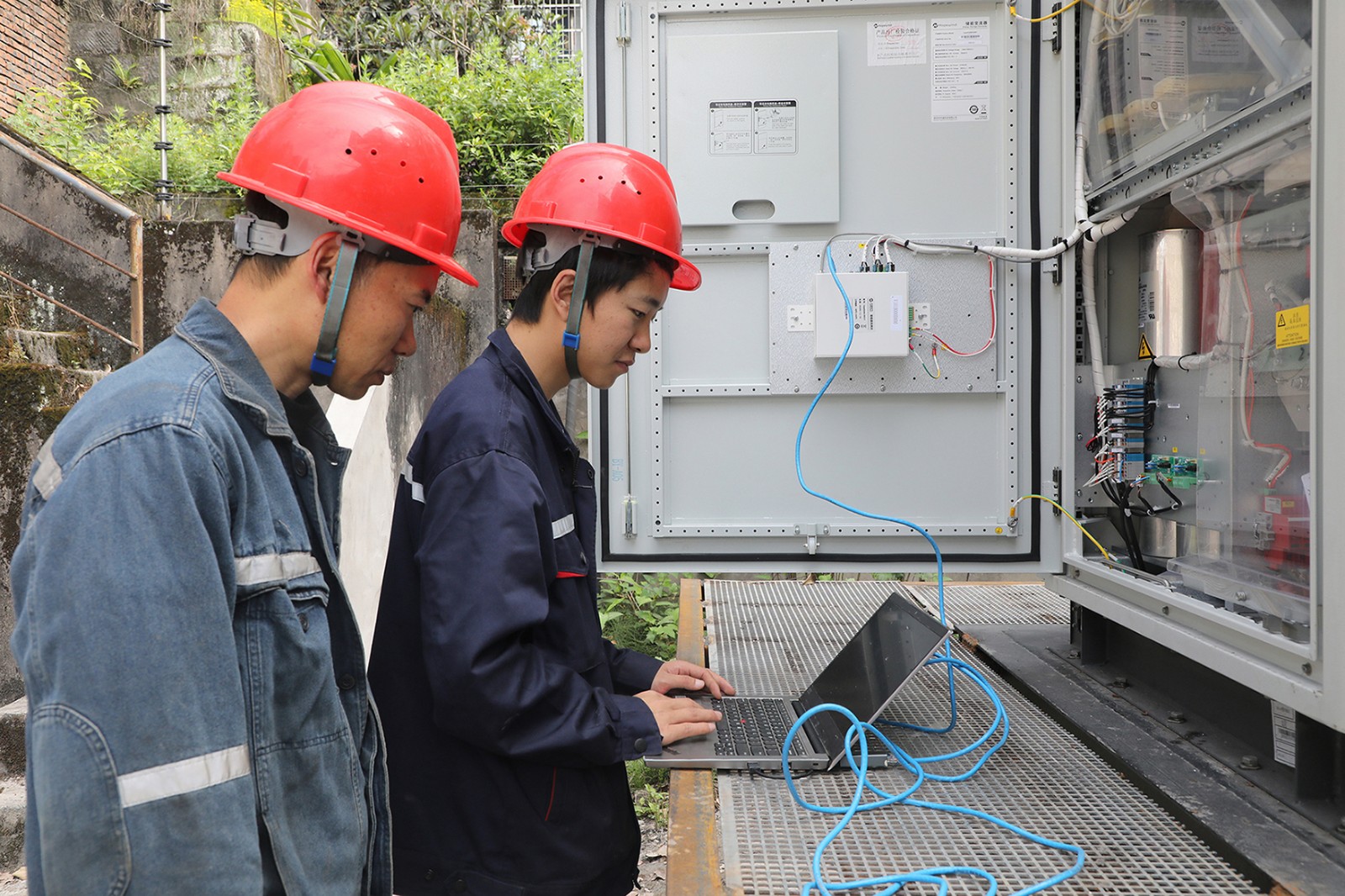

據介紹,作為控制系統的核心,調試中的儲能管理系統為總控制系統,可依據策略控制讓整套儲能系統按需進行充放電或應急保電,實現對系統的精準把控。目前,該控制柜正緊鑼密鼓地與現場“新世紀系統”進行數據對接,以便實時采集電站開關狀態、主變功率等關鍵數據。后續,還將開展與電池艙、儲能逆變器艙的通訊控制調試,達成對艙內所有數據的采集以及對整套儲能系統的全面控制。
據了解,智能化應急供電系統由成都特隆美儲能技術有限公司量身定制。其中,2組儲能電池艙總電量達7.454兆瓦時,借助5兆瓦變流升壓一體機接入6千伏并網柜,電池艙采用液冷散熱,搭配模組級消防系統,多個獨立防火單元構建起全方位安全防護網,為全系統的穩定運行保駕護航。
